Ферма для бройлеров под ключ на 50 000 голов: аудит поставщика, рисков и жизненного цикла оборудования
Краткий ответ: с чего начать проверку поставщика
Ферма для бройлеров под ключ на 50 000 голов — это не готовый набор клеток, а согласованная система содержания, кормления, поения, удаления помёта, вентиляции, электроснабжения, монтажа и сервиса. Поэтому на этапе первичного отбора поставщика нужно проверять одновременно оборудование и способность компании документально выполнить согласованный объём работ
Проверьте конфигурацию фермы на 50 000 бройлеров
Передайте страну проекта, размеры участка или Курятника, высоту здания, условия воды и электроснабжения, чтобы обсудить планировку H-Type системы и состав автоматизации.

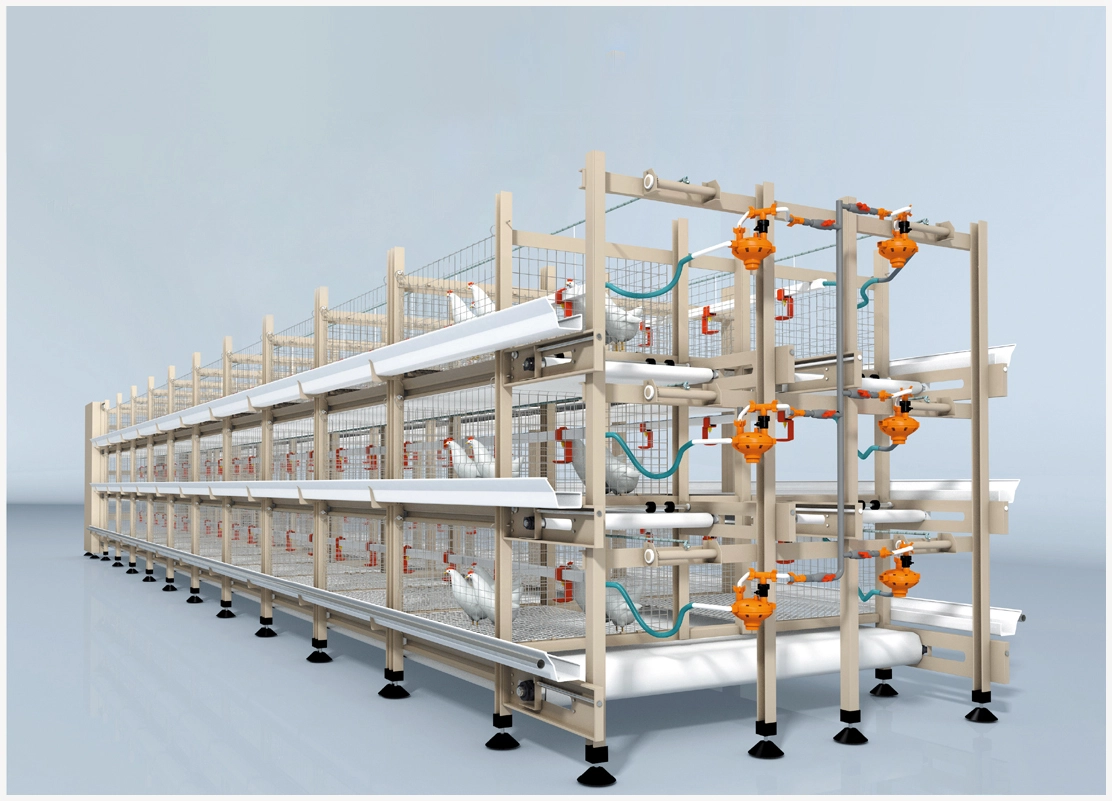

Для LIVI H105-80 подтверждены H-Type конструкция, 3–4 яруса, вместимость 102–136 бройлеров на комплект, сталь Q235 и горячее цинкование. В составе автоматизации подтверждены вагонная кормовая машина, автоматическое поение и плоская лента удаления помёта с поперечным и наклонным удалением. Вентиляция, освещение, сигнализация и силос обозначены как возможные опции.
Число комплектов, размеры Курятника, электрическая мощность, климатическая конфигурация, цена, график перевозки и гарантийные условия не определяются только поголовьем 50 000 птиц. Их следует зафиксировать в окончательной планировке, спецификации и договоре.
Что подтверждено по LIVI H105-80 и что запросить для проекта
| Параметр проверки | Подтверждённая информация | Что должно быть подтверждено для 50 000 бройлеров |
|---|---|---|
| Конструкция | H-Type клетка для бройлеров | Совместимость с высотой, планировкой и проходами Курятника |
| Ярусность | 3–4 яруса | Окончательная схема здания и безопасный доступ к обслуживанию |
| Вместимость | 102–136 бройлеров на комплект | Проектная плотность, компоновка и точное число комплектов |
| Материал и защита | Сталь Q235, горячее цинкование | Контроль поверхности, соединений, упаковки и условий эксплуатации |
| Кормление | Вагонная кормовая машина | Состав поставки, интерфейсы и требования к инфраструктуре |
| Поение и помёт | Автоматическое поение; плоская лента с поперечным и наклонным удалением | Трассы, подключение, обслуживание и границы ответственности |
| Опции | Возможны вентиляция, освещение, сигнализация, силос | Включение каждой позиции в коммерческое предложение |
Заявленный срок службы системы составляет 15–20 лет. Его нельзя трактовать как безусловную гарантию результата на конкретной площадке: фактический ресурс зависит от среды, качества монтажа, обслуживания и эксплуатации. При проверке предложения запросите описание антикоррозионной защиты, порядок контроля соединений и перечень компонентов, требующих регулярной замены.

Какие решения определяют надёжность фермы на 50 000 бройлеров
До сравнения коммерческих предложений сформируйте единое техническое задание. В него должны войти стадия выращивания, плановые 50 000 бройлеров, очередность строительства, размеры участка или Курятника, доступная высота здания, характеристики воды и электроснабжения, климатические условия, численность персонала и цель автоматизации.

H-Type система может рассматриваться, когда проекту важно использовать вертикальное пространство. Однако рекомендация LIVI H105-80 для хозяйств свыше 10 000 голов не является готовой планировкой на 50 000 бройлеров. Поставщик должен показать расстановку рядов, проходов, зон обслуживания и инженерных точек именно для вашего здания.
Автоматизацию полезно оценивать не по слову «автоматическая», а по каждому рабочему процессу. Кормление, поение и удаление помёта для H105-80 имеют подтверждённую комплектацию. Вентиляционное и климатическое решение нужно согласовать отдельно по фактическим условиям площадки. Для промышленного содержания особенно важна стабильность среды: в материалах FAO по содержанию и управлению бройлерами подчёркивается значение предотвращения температурных колебаний.
Проверьте, кто отвечает за подготовку инженерных вводов, размещение оборудования, доступ к приводам, очистку, осмотр и замену расходных компонентов. В предложение следует включить не только перечень оборудования, но и схему взаимодействия систем.
Как провести первичный аудит производителя
Первичная проверка должна отделять подтверждаемые возможности от маркетинговых формулировок. У LIVI указана производственная база около 3,3万㎡ и три производственные системы: сварка, сборка компонентов и окончательная сборка. Компания также сообщает о работе с 2013 года, более чем 1 000 завершённых проектах, присутствии более чем в 100 странах и крупнейшем заявленном масштабе 200 000 птиц.

Эти сведения полезны для отбора кандидата, но не заменяют проверку применимости к вашему проекту. Запросите материалы, допустимые к раскрытию, по клеточным системам именно для бройлеров и проектам сопоставимого масштаба. Опыт с курами несушками не подтверждает автоматически компетенцию для бройлерного объекта.
| Что запросить | Зачем это нужно | Какой результат считать достаточным |
|---|---|---|
| Описание производственной базы | Проверить наличие собственных процессов | Понятное разделение сварки, сборки компонентов и окончательной сборки |
| Материалы по контролю качества | Оценить повторяемость изготовления | Последовательность от контроля сырья до проверки перед погрузкой |
| Предварительная планировка | Проверить инженерную применимость | Схема, связанная с вашим Курятником и исходными данными |
| Поимённая спецификация | Сопоставить предложения поставщиков | Перечень оборудования, опций и исключений |
| План монтажа и обучения | Исключить разрыв между поставкой и запуском | Роли сторон, материалы, порядок пусконаладки |
LIVI описывает контроль как входную проверку сырья, проверки до и после производства, стороннюю проверку, испытания перед отгрузкой, проверку перед выпуском со склада и перед погрузкой. Попросите соотнести эту последовательность с вашим заказом, а не ограничиваться общим перечнем процедур.
Проектный сценарий закупки: как проверить применимость к 50 000 бройлеров
В доступных данных нет подтверждённого реализованного объекта LIVI на 50 000 бройлеров. Поэтому решение для такого масштаба следует рассматривать как предмет инженерной проверки, а не как описание уже выполненного проекта с известными показателями, экономикой или отзывами.

Проведите аудит поставщика до подписания договора
Запросите спецификацию, материалы по контролю качества, условия FOB или CIF, порядок монтажа, обучение и сервис, чтобы сравнить предложения на единой основе.
Практичный порядок такой проверки начинается с фактического здания или участка. Поставщик получает чертёж, фотографии, высоту, сведения о воде и электричестве, климате и доступе персонала. Затем он готовит предварительную компоновку H-Type системы, список оборудования и перечень нерешённых вопросов. После этого покупатель сопоставляет документы нескольких поставщиков на одинаковой основе.
Если планируется строительство очередями, общий план должен заранее резервировать место и инфраструктурные возможности для следующего этапа: воду, электричество, кормление, удаление помёта, климатическое оборудование, хранение компонентов и логистические маршруты. Крупные производственные модели требуют согласованного управления ресурсами и процессами; FAO о развитии промышленного птицеводства отмечает связь масштабирования с технологической и организационной интеграцией.
Как проверить поставку, скрытые расходы и готовность инфраструктуры
Сравнивайте не итоговую сумму в предложении, а полную границу поставки. Запросите отдельные позиции по клеточному оборудованию, опциям, упаковке, документам, перевозке, разгрузке, монтажу, пусконаладке, обучению и запасным частям. Отдельно обозначьте, что не входит в цену.
LIVI указывает варианты FOB и CIF. Выбранный базис поставки должен быть привязан к конкретному порту, составу документов, моменту перехода ответственности, разгрузке и дальнейшей логистике. Нельзя считать FOB или CIF равнозначными вариантами без анализа того, какая сторона отвечает за каждый этап после отгрузки.
Для стандартного оборудования LIVI приводит ориентир производства 15–25 дней, для комплексной индивидуальной конфигурации — 30–45 дней. Это производственные ориентиры, а не срок готовности фермы к запуску: они не включают автоматически международную перевозку, таможенные процедуры, подготовку площадки или монтаж.
До отгрузки подтвердите готовность воды и электроснабжения, площадку разгрузки, защищённое хранение компонентов, последовательность монтажа и резервирование критических систем в соответствии с условиями объекта. Не соглашайтесь на формулировку «под ключ», если она не расшифрована в приложениях к договору.
Монтаж, обучение и сервис: что закрепить письменно
LIVI указывает два формата монтажной поддержки: удалённое руководство онлайн и выезд опытного инженера. Выбор формата, объём работ и расходы должны быть согласованы до производства. В договоре зафиксируйте, какие чертежи, видеоинструкции, операции пусконаладки и обучение персонала входят в поставку.
Компания заявляет ответ послепродажной службы в течение 48 часов. Это важно включить в оценку поставщика, но также необходимо определить канал обращения, требуемые материалы для диагностики, порядок поставки запасных частей, гарантийные исключения и распределение ответственности. Не оставляйте эти вопросы на период после запуска.
Последовательность закупки можно организовать так:
- Передайте поголовье, стадию выращивания, чертёж участка или Курятника, фотографии и план расширения.
- Подтвердите высоту и конструкцию здания, воду, электроснабжение, климат, доступ персонала и требуемую автоматизацию.
- Получите планировку, поимённую спецификацию, список опций и перечень вопросов для согласования.
- Проведите документарный или дистанционный аудит производства, контроля качества, упаковки, логистики и сервиса.
- До запуска производства согласуйте финальные чертежи, FOB или CIF, разгрузку, монтажные роли, обучение, приёмку и порядок сервисных обращений.
- После поставки выполните монтаж по согласованным материалам и проверьте функции систем до ввода в эксплуатацию.
FAQ
Как проверить, способен ли поставщик реализовать ферму для бройлеров под ключ на 50 000 голов?
Проверка начинается с производственной базы, контроля качества, проектной компетенции, состава поставки и документированного порядка монтажа и сервиса. Для LIVI можно запросить подтверждение трёх производственных систем, последовательности контроля качества, проектной планировки и договорного состава услуг. Общие показатели компании не заменяют проверку применимости к вашему зданию, стране, инфраструктуре и срокам.
Сколько комплектов LIVI H105-80 потребуется для 50 000 бройлеров?
Точное число комплектов нельзя подтвердить только по поголовью. Заявленная вместимость H105-80 составляет 102–136 бройлеров на комплект, но итог зависит от проектной плотности, планировки, числа ярусов, проходов и параметров Курятника. Поставщик должен предоставить расчёт с планировкой и спецификацией, а не только арифметическое деление поголовья на заявленную вместимость.
Что входит в автоматизацию H-Type клеток для бройлеров LIVI H105-80?
Для H105-80 подтверждены вагонная кормовая машина, автоматическая система поения и плоская лента удаления помёта с поперечным и наклонным удалением. Вентиляция, освещение, сигнализация и силос указаны как возможные опции. Их наличие, модели, подключение и границы поставки необходимо отдельно подтвердить в спецификации.
Как оценивать срок службы клеточного оборудования без неподтверждённых обещаний?
Для LIVI H105-80 заявлен срок службы 15–20 лет при конструкции из стали Q235 с горячим цинкованием. Этот показатель следует оценивать вместе с климатом, качеством монтажа, обслуживанием и документами о защите поверхности, а не как безусловную гарантию для конкретной фермы. Запросите порядок осмотра, обслуживание приводов и перечень быстроизнашиваемых компонентов.
Какие сроки и условия поставки нужно включить в договор?
LIVI указывает ориентир производства 15–25 дней для стандартного оборудования и 30–45 дней для комплексной индивидуальной конфигурации, а также варианты FOB и CIF. В договоре отдельно зафиксируйте финальную спецификацию, упаковку, документы, переход ответственности, разгрузку, монтаж, приёмку, обучение, сервис и гарантийные условия. Производственный срок не равен сроку готовности фермы к запуску.
Какие данные нужны для запроса технического решения и коммерческого предложения?
Нужны страна и место проекта, тип птицы и стадия выращивания, плановые 50 000 бройлеров, размеры участка или Курятника, доступная высота, данные по воде и электроснабжению, климат, требуемая автоматизация и план расширения. Эти данные позволяют подготовить планировку и проверить состав оборудования; цену, габариты и итоговую конфигурацию без них надёжно определить нельзя.
CTA 2 Supporting Text: Запросите спецификацию, материалы по контролю качества, условия FOB или CIF, порядок монтажа, обучение и сервис, чтобы сравнить предложения на единой основе.
TAGs: ферма для бройлеров под ключ, ферма на 50 000 бройлеров, H-Type клетки для бройлеров, LIVI H105-80, автоматизация птицефермы, аудит поставщика птицеводческого оборудования
